بالابر ها چگونه ساخته می شوند؟
- پشتیبان فنی
- بدون نظر

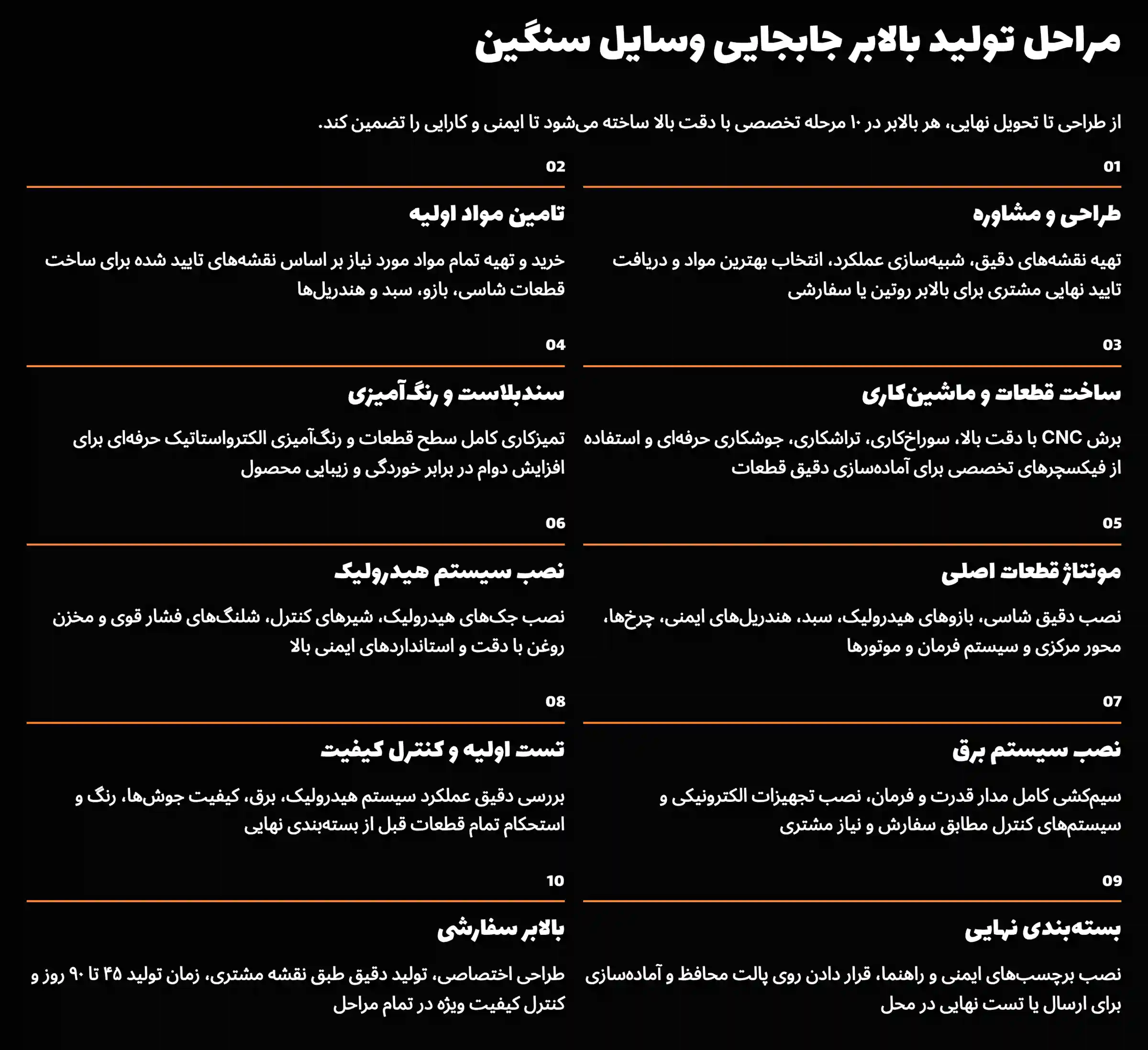

طریقه ساخت بالابر
طریقه ساخت بالابر از مراحل ابتدایی طراحی تا پایان فرایند تولید به دقت برنامه ریزی شده است. در ابتدا، طراحی بالابر توسط تیم فنی انجام می شود. این طراحی شامل شبیه سازی عملکرد دستگاه، انتخاب مواد مناسب و تهیه نقشه های ساخت است. پس از این مراحل، واحد خرید مواد اولیه مورد نیاز را تامین می کند و کار شروع می شود.
| مرحله | شرح کوتاه |
|---|---|
| طراحی و مشاوره | تهیه نقشهها، شبیهسازی عملکرد، انتخاب مواد و تایید مشتری برای بالابر روتین یا سفارشی |
| تامین مواد اولیه | تهیه مواد لازم بر اساس نقشهها برای ساخت قطعات شاسی، بازو، سبد و هندریلها |
| ساخت قطعات و ماشینکاری | برش CNC، سوراخکاری، تراشکاری، جوشکاری و استفاده از فیکسچرها برای آمادهسازی قطعات |
| سندبلاست و رنگآمیزی | تمیز کردن سطح قطعات و رنگآمیزی الکترو استاتیک برای افزایش دوام و زیبایی |
| مونتاژ قطعات | نصب شاسی، بازوها، سبد، هندریل، چرخها، محور و سیستم فرمان و موتورها |
| نصب سیستم هیدرولیک | نصب جکها، شیرها، شلنگها و مخزن روغن با دقت بالا برای عملکرد ایمن |
| نصب سیستم برق | سیمکشی مدار قدرت و فرمان و تجهیزات الکترونیکی مطابق سفارش مشتری |
| تست اولیه و کنترل کیفیت | بررسی عملکرد هیدرولیک، برق، جوشها، رنگ و استحکام قطعات قبل از بستهبندی |
| بستهبندی نهایی | نصب برچسبهای ایمنی، قرار دادن روی پالت و آمادهسازی برای ارسال یا تست نهایی |
| بالابر سفارشی | طراحی اختصاصی، تولید طبق نقشه مشتری، زمان تولید طولانیتر (۴۵ تا ۹۰ روز)، کنترل کیفیت دقیق |
1. ساخت اجزا و قطعات بالابر
گام نخست در ساخت بالابر، ساخت قطعات مختلف دستگاه است. این قطعات می توانند شامل شاسی، بازو ها، سبد، هندریل ها و دیگر قطعات جانبی باشند. پس از تهیه مواد اولیه، این قطعات با استفاده از دستگاه های برش مانند CNC یا اره نواری اتوماتیک برش داده می شوند. بعضی قطعات نیاز به سوراخ کاری و قلاویز کاری دارند که در بخش مربوطه انجام می شود. همچنین پین ها و بوش ها و قطعاتی که نیاز به تراشکاری دارند به بخش ماشین کاری منتقل می شوند.
پس از آماده سازی قطعات، آن ها در فیکسچر های مخصوص به تفکیک شاسی، بازو ها، سبد و هندریل ها مونتاژ و جوشکاری می شوند. در این مرحله، تمیز کاری قطعات انجام می گیرد و بعضی از آن ها برای زدودن زنگ زدگی به واحد سندبلاست ارسال می شوند. از آن جا که جوشکاری در ساخت بالابر هیدرولیکی بسیار حساس است، این مرحله باید با دقت بالا انجام گیرد تا از بروز تنشهای ناشی از جوشکاری جلوگیری شود. همچنین پس از جوشکاری، از روش های غیر مخرب برای بررسی کیفیت جوش و وجود میکروترک ها استفاده می شود.
2. عملیات سندبلاست و رنگ آمیزی
پس از اتمام مرحله جوشکاری و تمیز کاری، قطعات بالابر به واحد سندبلاست و رنگ آمیزی منتقل می شوند. عملیات سندبلاست باعث می شود که سطح قطعات برای رنگ آمیزی آماده شود و کیفیت پوشش رنگ به طور چشم گیری افزایش یابد. بالابر ها در شرایط مختلف آب و هوایی از شمال تا جنوب کشور استفاده می شوند، بنابراین کیفیت پوشش رنگ از اهمیت بالایی برخوردار است.
در مرحله رنگ آمیزی، قطعات با استفاده از روش الکترو استاتیک رنگ آمیزی میشوند. این روش شامل پاشش ذرات باردار است که چسبندگی بالا را تضمین می کند. سپس قطعات در کوره حرارت می بینند تا رنگ به طور یک نواخت روی قطعات تثبیت شود. این فرآیند باعث افزایش طول عمر مفید دستگاه می شود.
محتوای مرتبط: مراحل ساخت انواع بالابر
3. مونتاژ قطعات بالابر
گام بعدی در ساخت بالابر، خط مونتاژ است. در این مرحله قطعات مختلف که شامل شاسی، بازو ها، سبد و هندریل ها هستند به هم مونتاژ می شوند. ابتدا شاسی بالابر متحرک ساخته می شود و در این مرحله محور ها، چرخ ها، سیستم فرمان، جک های جانبی و الکترو موتور در جای خود نصب می شوند. سپس بازو های بالابر به ترتیب مونتاژ شده و پین ها در محل مناسب قرار می گیرند. در نهایت، سبد بالابر به همراه هندریل ها به دستگاه اضافه می شود.
4. بخش هیدرولیک بالابر
پس از اتمام مراحل ساخت استراکچر فلزی و مونتاژ اجزای اصلی، نوبت به بخش هیدرولیک می رسد. در این بخش تمامی قطعات هیدرولیکی مانند جک ها، شیر های هیدرولیک، گیج فشار، مخزن روغن و سایر اجزا نصب می شوند. شلنگ کشی هیدرولیک به دقت انجام می شود تا هیچ گونه نشتی یا مشکل احتمالی در عملکرد سیستم هیدرولیک پیش نیاید. نصب این سیستم به گونه ای است که عملکرد بالابر با دقت و ایمنی بالا انجام شود.
5. بخش برق
پس از تکمیل سیستم هیدرولیک، نوبت به نصب سیستم برق می رسد. برق کشی بالابر شامل نصب مدار های قدرت و فرمان و همچنین تجهیزات الکترونیکی مختلف می شود. بسته به سفارش مشتری، ممکن است از سیستم برق تک فاز، سه فاز یا حتی باتری استفاده شود. در این مرحله، تمامی سیمکشی ها انجام می شود و پس از اتمام کار، بالابر برای تست اولیه آماده خواهد شد.
6. تست اولیه و کنترل کیفی
پس از نصب تمامی قطعات و سیستم های هیدرولیک و برق، بالابر به مرحله تست اولیه می رود. در این مرحله، روغن هیدرولیک به مخزن ریخته شده و دستگاه برای اولین بار تست می شود. به طور کلی، تمامی بالابر هایی که در شرکتها ساخته می شوند، قبل از تحویل به مشتری از استاندارد های کیفی سختگیرانه ای عبور می کنند.
پس از تست اولیه، دستگاه به واحد کنترل کیفی ارسال می شود. در این واحد تمامی اتصالات، سیستم های هیدرولیک و برقی، جوش ها و رنگ دستگاه بررسی می شوند. اگر مشکلی در دستگاه مشاهده نشود، بالابر به مرحله بسته بندی و آماده سازی برای ارسال می رود.
7. بسته بندی نهایی
در مرحله آخر، دستگاه بالابر بسته بندی میشود. این بسته بندی شامل نصب برچسب های راهنما و ایمنی است که در تمامی مراحل ساخت باید به دقت رعایت شوند. همچنین برای ارسال به کشور های دیگر، بالابر ها معمولا بر روی پالت قرار می گیرند. در صورتی که مشتری بخواهد، دستگاه قبل از ارسال تست می شود و سپس بسته بندی نهایی صورت می گیرد.
محتوای مرتبط: آموزش ساخت بالابر آکاردئونی
نحوه تولید بالابر های سفارشی
بالابر ها به طور کلی در دو دسته روتین و سفارشی تولید می شوند. تولید بالابر های روتین معمولا بر اساس پیش بینی های فروش سالیانه کارخانه ها برنامه ریزی می شود و به همین دلیل روند تولید آن ها ثابت و از پیش تعیین شده است. در مقابل، تولید بالابر های سفارشی فرآیندی پیچیده تر و زمان بر است، چرا که نیاز به مشاوره دقیق با مشتری، طراحی نقشه های اختصاصی و متناسب سازی دستگاه ها با نیاز های خاص مشتری دارد.
مرحله طراحی و مشاوره
در اولین مرحله تولید بالابر های سفارشی، تیم فنی طراحی با استفاده از نرم افزار های حرفه ای مهندسی نقشه های اختصاصی را بر اساس نیازهای دقیق مشتری تهیه می کند. این نقشه ها در دو دفتر فنی مختلف طراحی می شوند. یکی از این دفاتر در محل خط تولید ودیگری در دفتر مرکزی شرکت واقع شده است. این دو دفتر به صورت مداوم و هماهنگ با یک دیگر در ارتباط هستند تا طرح ها نهایی و دقیق شوند.
بعد از طراحی، نقشه ها برای تایید نهایی به مشتری ارسال می شوند و اگر تغییرات و اصلاحاتی مد نظر مشتری باشد، این تغییرات اعمال میشود. پس از تایید نهایی نقشه ها و انجام شبیه سازی های کامپیوتری برای اطمینان از عملکرد صحیح بالابر، فرآیند تولید آغاز خواهد شد.
تامین مواد اولیه و آغاز تولید
پس از تایید نقشه ها و نیاز به تولید قطعات بالابر، مواد اولیه مطابق با مشخصات نقشه ها تامین می شود. در این مرحله، فرایند برشکاری به صورت دستی و اتوماتیک انجام خواهد شد و سپس قطعات ساخته شده به بخش های مختلف ارسال می شوند تا بر اساس فیکسچر های طراحیشده، عملیات سوراخ کاری و ماشین کاری برای نصب پین ها و بوش ها انجام گیرد.
یکی از بخش های حساس در تولید بالابر های سفارشی، فرآیند جوشکاری است. جوشکاری به دقت انجام می شود تا از ایجاد هر گونه تنش یا آسیب در قطعات جلوگیری شود. پس از جوشکاری، قطعات مونتاژ شده به مرحله تمیز کاری و بررسی منتقل می شوند تا برای مراحل بعدی آماده شوند. این بازو ها و قطعات به دقت تست شده و عملکرد آن ها ارزیابی می شود تا اطمینان حاصل شود که هیچ مشکلی در ساختار آن ها وجود ندارد.
مونتاژ اولیه و تست عملکرد
پس از اینکه قطعات اصلی بالابر آماده شدند، مونتاژ اولیه انجام می شود. در این مرحله، بالابر به طور موقت مونتاژ شدم تا عملکرد آن بررسی و تست گردد. تست های مختلفی برای اطمینان از عملکرد صحیح بالابر انجام می شود که شامل بارگذاری و بررسی استحکام و ایمنی سیستم هیدرولیک و برقی دستگاه است. این مرحله اهمیت دارد زیرا از صحت عملکرد دستگاه قبل از رنگ آمیزی نهایی اطمینان حاصل می شود.
رنگ آمیزی و آماده سازی نهایی
پس از اطمینان از صحت عملکرد دستگاه و تایید عملکرد صحیح آن، بالابر دوباره دمونتاژ می شود و برای رنگ آمیزی آماده می گردد. فرآیند رنگ آمیزی به صورت استاندارد انجام می شود تا پوشش رنگ بر روی قطعات به بهترین شکل ممکن تثبیت گردد. این فرآیند نه تنها زیبایی ظاهری دستگاه را افزایش می دهد، بلکه مقاومت بالابر را در برابر شرایط جوی و فرسایش افزایش خواهد داد.
زمان بندی و پیچیدگی ها
تولید بالابر های سفارشی برخلاف بالابر های روتین که در حجم بالا و با زمان بندی ثابت تولید می شوند، زمان بر است و بسته به پیچیدگی پروژه، می تواند بین ۳ تا ۶ ماه طول بکشد. برای پروژه های سفارشی که ابعاد و ظرفیت بالاتر از حد معمول دارند، طراحی و تولید آنها ممکن است به زمان بیشتری نیاز داشته باشد.
در تولید این نوع بالابر ها مراحل دقیق و بررسی های فنی بسیاری انجام می شود. برای مثال پیش از شروع طراحی، مهندسان فروش نیاز های اولیه مشتری را بررسی کرده و اطلاعات را جمع آوری می کنند. سپس یک فرم استاندارد به مشتری ارسال می شود که با تکمیل آن، مشتری با کلیات طرح بالابر آشنا خواهد شد. پس از آن، فرآیند تجزیه و تحلیل نیازمندی ها و بررسی امکان سنجی آغاز می شود. در این مرحله، مهندسان به بررسی نیاز های دقیق مشتری و تطابق آن با قابلیتهای موجود در تولید می پردازند و طرح نهایی را برای تایید اولیه به مشتری ارسال می کنند.
محتوای مرتبط: خرید بالابر از دیجی کالا یا از ما؟
فرآیند ساخت و تولید
بعد از تایید نهایی طراحی، فرآیند ساخت بالابر آغاز می شود. در این مرحله تمامی مراحل ساخت که شامل برش کاری، سوراخ کاری، فرز کاری، رنگ آمیزی، انبارش، مونتاژ، سیستم هیدرولیک، برق کشی، کنترل کیفیت و بستهبندی نهایی است، انجام می شود. این فرآیند به طور مشابه با تولید بالابر های روتین است اما در بالابر های سفارشی، کلیه مراحل باید طبق نقشه های اختصاصی و نیاز های مشتری انجام گیرد. از آن جایی که تولید بالابر های سفارشی امکان دارد بر اساس ویژگی های خاص پروژه، به خصوص در ابعاد و ظرفیت های بالا، نیازمند زمان بیشتری باشد، معمولا بین ۴۵ تا ۹۰ روز برای تولید این نوع دستگاه ها زمان صرف می شود.
کنترل کیفیت و بسته بندی نهایی
یکی از مراحل حیاتی در فرآیند تولید بالابر های سفارشی، کنترل کیفیت نهایی است. در این مرحله، تمامی قطعات و اجزای دستگاه به دقت بررسی می شوند تا مطمئن شویم که هیچ ایرادی در ساختار دستگاه وجود ندارد. تست های عملکردی مختلف نیز انجام می شود تا از صحت کارکرد سیستم هیدرولیک، برقی و ساختاری دستگاه اطمینان حاصل گردد.
بعد از انجام تمامی تست ها و اطمینان از کیفیت محصول، بالابر آماده بسته بندی می شود. بسته بندی نهایی بالابر ها مطابق با استاندارد های خاص انجام می شود و در صورتی که مشتری درخواست کند، دستگاه ها پیش از ارسال برای تست مجدد به محل کارخانه می آیند. پس از انجام تمامی مراحل تست و بررسی نهایی، محصول بسته بندی و برای ارسال به مشتری آماده می شود.
تولید بالابر ها: فرآیندی حیاتی برای صنایع مختلف
ساخت بالابر ها فرآیندی پیچیده و دقیق است که شامل مراحل متعددی از طراحی، ساخت قطعات، مونتاژ، تست عملکرد و کنترل کیفیت می شود. از آن جا که بالابر ها در صنایع مختلف و در شرایط متنوعی استفاده می شوند، رعایت استاندارد های ایمنی و کیفیت در تمامی مراحل تولید از اهمیت ویژه ای برخوردار است. این دستگاه ها می توانند به صورت روتین یا سفارشی تولید شوند که هرکدام فرآیندهای خاص خود را دارند. تولید بالابر های سفارشی به دلیل نیاز به طراحی و ساخت مطابق با نیاز های خاص مشتری، زمان بیشتری نسبت به تولید بالابر های روتین می برد و در آن از دقت بیشتری در هر مرحله استفاده می شود.
برای کسب اطلاعات بیشتر و سفارش بالابر می توانید از سایت ژیار صنعت کمک بگیرید.
سوالات متداول
بالابر ها در صنایع مختلفی مانند ساخت و ساز، پارکینگ ها، فروشگاه ها، کارخانه ها و حمل و نقل افراد یا بار های سنگین در ارتفاعات مختلف استفاده می شوند.
قطعات اصلی شامل شاسی، بازو ها، سبد، هندریل ها، سیستم هیدرولیک (جکها، شیر ها، گیج فشار) و سیستم برق (مدار های قدرت و فرمان) می شوند.
بالابر های سفارشی نیازمند طراحی اختصاصی و متناسب با نیاز های خاص مشتری هستند، در حالی که بالابر های روتین طبق استاندارد های ثابت و از پیش تعیین شده تولید می شوند.
